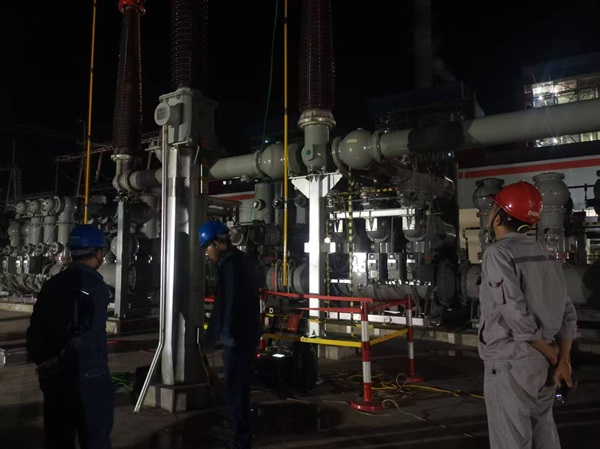

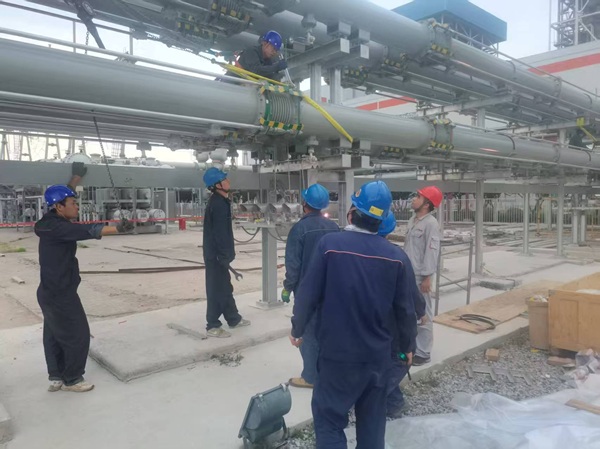

2025年7月2日,錦陽電廠#3、#4機組接入系統改造項目工程按計劃圓滿完成并順利通過啟動試驗及24小時試運行,標志著電廠電網結構優化升級取得重要成果,為區域電力供應安全穩定再添新保障。 作為公司年度重點投資項目,#3、#4機組接入系統改造項目工程涉及升壓站設備安裝調試及多系統協同聯調等復雜環節。公司領導高度重視,積極與國網陜西電力有限公司溝通匯報,協調省電力公司多個部門,簽訂購售電合同、高壓供用電合同、并網調度協議等具體事宜,為早日投運創造條件。 在制定啟動試驗方案期間,錦陽電廠充分考慮試驗期間#3、#4機組長時間噴油穩燃的運行情況,通過與省調控中心多次溝通,最終確定采用一次系統通流試驗代替機組短路試驗。該試驗方案的優化縮短了整體時間,減少#3、#4機組噴油穩燃運行約6小時,節約燃油成本約10萬元。工程建設期間,項目團隊堅持“安全第一、質量為本”原則,克服夏季高溫施工及電氣一、二次交叉作業等挑戰,通過倒排工期、動態調整施工方案,最終工程于6月29日按期完成。 在啟動試驗前期,為確保試驗過程安全有序,錦陽電廠聯合國網銅川供電公司線路送出工程團隊組成專項工作組。6月30日11時40分,經專項工作組確認試驗條件滿足后,330kV錦陽二期電廠#3、#4機組升壓站及其送出線路整套啟動試驗正式開始。試驗項目主要包含輸電線路、擴建升壓站一次設備的充電、核相;相關二次保護、測控、計量設備的數據核對,試驗工作組通過30個小時的連續作業,于7月1日17點53分順利完成啟動及試驗,順利進入24小時試運階段。試運期間各參建單位及電廠運檢人員對投運系統進行全面檢查,設備整體運行工況良好,保護投入率100%,自動化裝置投入率100%。7月2日17點53分,錦陽電廠#3、#4機組接入系統改造項目工程24小時試運行圓滿成功。 |
